Смета под микроскопом

Куда уходят деньги в типичном ремонте двухкомнатной квартиры: на разрезе отмечены статьи, которые обычно занимают самую большую долю сметы, а шкала справа показывает их вес.

Чертёж-разрез квартиры с размерными линиями: две комнаты, санузел с плиткой и коридор 4 200 3 100 600 1 500 600 500 2 200 200 2 700 200 1 300 1 400 1 300 4 600 Стены 22 % Электрика 14 % Плитка 17 % Стяжка 9 %
Доли статей в смете: стены — 22 %, плитка — 17 %, электрика — 14 %, стяжка — 9 %.
% сметы
  1. Стены
  2. Плитка
  3. Электрика
  4. Сантехника
  5. Стяжка
  6. Потолки
0 25

Типичная смета: 62 % — работы, 38 % — материалы

Календарь стройки

Пять этапов черновой и чистовой отделки идут строго по очереди: следующий начинается, только когда принят предыдущий. Под шкалой — длительность каждого этапа в неделях.

  1. Демонтаж 1–2 нед.
  2. Электрика 1 нед.
  3. Штукатурка план 2 нед. · факт 4 нед. Сроки поплыли
  4. Плитка 2 нед.

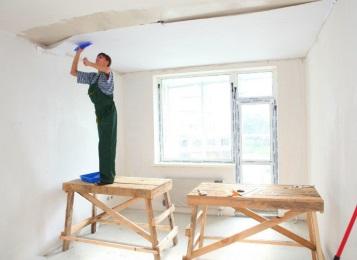

  5. Финиш 2–3 нед.

план этапазадержкаШтукатурка чаще всего выбивается из графика: стены не успевают просохнуть, а плиточник уже ждёт на объекте.

Свежие записи с площадки

Калькулятор сметы на ремонт квартиры: какие данные нужны для расчёта

Онлайн-калькуляторы смет давно перестали быть экзотикой, и это хорошо: они экономят время и дают первичную вилку бюджета. Но точность результата напрямую зависит от того, какие данные вы вносите. Если указать только общую площадь квартиры, на выходе получится очень грубая цифра, сравнимая с гаданием на кофейной гуще. Чтобы смета напоминала реальность, а не абстрактную «среднюю температуру […]

Как принимать работу у строительной бригады после каждого этапа

Приёмка после каждого этапа — это не бюрократическая прихоть, а способ вовремя поймать ошибки, пока их исправление не превратилось в дорогостоящую и нервную переделку. Если проверять объект только в самом конце, мелкий промах на черновом этапе легко разрастается в проблему с полами, стенами, электрикой или сантехникой. За 15 лет работы я десятки раз видел, как заказчик, […]

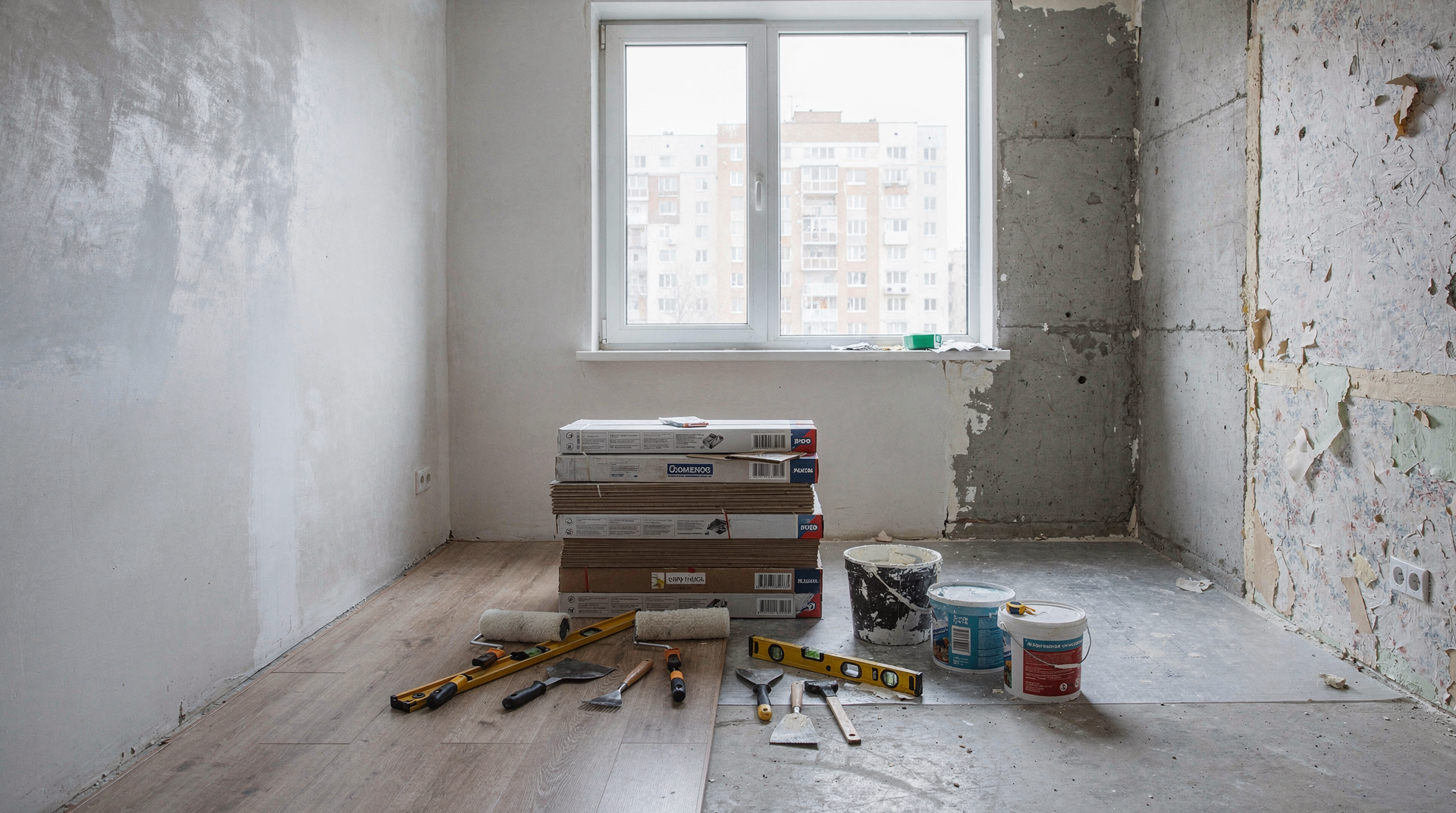

Кейс ремонта квартиры 60 м²: смета, этапы и исправленные ошибки

Ремонт квартиры 60 м² почти всегда выглядит проще на старте, чем в реальности. По своему опыту скажу: именно на таких объектах чаще всего всплывают недооценка бюджета, неправильная последовательность работ и лишние переделки — особенно если заранее не зафиксировать смету и не проверить технологию по этапам. Я не раз видел, как заказчики начинали с энтузиазмом, а через […]

Все записи раздела

Разбор ошибок

Ведомость решений, которые на старте кажутся экономией, а через год оборачиваются переделкой. Каждая строка — из реальных ремонтов.

№ Ошибка Последствие Как не допустить
1 Не заложили вентиляцию Духота и конденсат Продумать приток и вытяжку до черновой отделки
2 Сэкономили на стяжке Трещины через год Демпферная лента, армирование и полная выдержка перед укладкой пола
3 Начали с плитки Переделка за свой счёт Сначала электрика и сантехника, затем штукатурка, и только потом отделка
4 Купили материалы без запаса Разнотон из другой партии Брать плитку и обои одной партии с запасом 10–15 %
5 Не сняли скрытые работы на фото Пробитая труба при сверлении Сфотографировать стены с рулеткой до штукатурки

Материалы в разрезе

Образцы, которые чаще всего попадают в смету, и пометки, где каждый из них служит дольше всего.

  • Образец серого матового керамогранита под бетон Керамогранит под бетон коридор, кухня
  • Образец керамогранита с фактурой камня Керамогранит под камень санузел, прихожая
  • Образец белой глазурованной настенной плитки со швами Настенная плитка ванная, фартук
  • Образец флизелиновых обоев с фактурой под штукатурку Флизелин под покраску комнаты, коридор
  • Образец ламината цвета ореха Ламинат 33 класса комнаты, кухня
  • Образец светлого ламината под дуб Ламинат «светлый дуб» спальня, детская

Что брать в коридор

Керамогранит с классом износостойкости PEI IV и выше: песок с обуви и колёса коляски его не царапают.

Что не ставить в ванной

Обычный ламинат и бумажные обои: от пара разбухают стыки, а под полотном заводится плесень.

Про запас

Плитку и обои покупайте одной партией с запасом 10–15 % на подрезку и бой — докупить тот же тон потом почти невозможно.
